пространственные и временные параметры строительных процессов

Пространственные и временные параметры строительных процессов

Строительные процессы представляют собой совокупность целенаправленных действий, осуществляемых в пространстве и времени.

Ритмичное и непрерывное осуществление строительного процесса обеспечивается соответствующим выбором пространственных параметров, связанным с разделением объемного пространства возводимого объекта на участки и захватки и выделением на них фронта работ и рабочих мест.

Участками называют часть здания и сооружения, в пределах которой существуют одинаковые производственные условия, позволяющие использовать одинаковые методы и технические средства. В качестве участков обычно принимают температурные блоки одноэтажных промышленных зданий, этаж или часть этажа многоэтажных зданий, секции жилых зданий в пределах одного этажа и т.д.

Захватками называют часть здания и сооружения (может быть, также участок или часть участка), характеризуемую примерно равной трудоемкостью, перечнем и количеством (объемом) строительных процессов, продолжительностью их выполнения. В качестве захваток могут быть приняты несколько фундаментов под колонны каркаса здания, стеновое ограждение из панелей в пределах нескольких шагов колонн, секция или полусекция жилого здания при выполнении кирпичной кладки и т. д.

Фронт работ — определенный участок строительного объекта, выделяемый бригаде или звену. Фронтом работ для бригады обычно является захватка, а для звена—делянка. Размеры захваток и делянок должны быть такими, чтобы рабочие могли выполнять и перевыполнять сменное или полусменное задание без перехода на другие участки (во избежание непроизводительных затрат времени на переходы).

Иногда объект строительства расчленяют на технологические ярусы. Необходимость такого расчленения по вертикали возникает, когда по конструктивным особенностям объекта фронт работ открывается в процессе их выполнения.

Рабочим местом называют участок фронта работ, в пределах которого перемещаются участвующие в строительном процессе рабочие. Рабочее место следует подготавливать так, чтобы все необходимые для выполнения процесса материальные элементы и технические средства были расположены с учетом сокращения непроизводительных движений рабочих и не мешали выполнению работ.

Временные параметры строительного процесса определяют его выполнение во времени и общую продолжительность, базируясь на максимальном совмещении, ритмичности и поточности выполнения отдельных операций (комплекса операций).

Источник

1.5. Пространственные и временные параметры строительных процессов

Строительные процессы представляют собой совокупность целенаправленных действий, осуществляемых в пространстве и времени.

Ритмичное и непрерывное осуществление строительного процесса обеспечивается соответствующим выбором пространственных параметров, связанным с разделением объемного пространства возводимого объекта на участки и захватки и выделением на них фронта работ и рабочих мест.

Участками называют часть здания и сооружения, в пределах которой существуют одинаковые производственные условия, позволяющие использовать одинаковые методы и технические средства. В качестве участков обычно принимают температурные блоки одноэтажных промышленных зданий, этаж или часть этажа многоэтажных зданий, секции жилых зданий в пределах одного этажа и т. д.

Захватками называют часть здания и сооружения (может быть, также участок или часть участка), характеризуемую примерно рав­ной трудоемкостью, перечнем и количеством (объемом) строитель­ных процессов, продолжительностью их выполнения. В качестве захваток могут быть приняты несколько фундаментов под колонны каркаса здания, стеновое ограждение из панелей в пределах несколь- ких шагов колонн, секция или полусекция жилого здания при выполнении кирпичной кладки и т. д.

Фронт работ — определенный участок строительного объекта, вьщеляемый бригаде или звену. Фронтом работ для бригады обычно является захватка, а для звена —делянка. Размеры захваток и делянок должны быть такими, чтобы рабочие могли выполнять и перевыполнять сменное или полусменное задание без перехода на другие участки (во избежание непроизводительных затрат времени на переходы).

Иногда объект строительства расчленяют на технологические ярусы. Необходимость такого расчленения по вертикали возникает, когда по конструктивным особенностям объекта фронт работ от­крывается в процессе их выполнения.

Рабочим местом называют участок фронта работ, в пределах которого перемещаются участвующие в строительном процессе рабочие. Рабочее место следует подготавливать так, чтобы все необходимые для выполнения процесса материальные элементы и технические средства были расположены с учетом сокращения непроизводительных движений рабочих и не мешали выполнению работ.

Временные параметры строительного процесса определяют его выполнение во времени и общую продолжительность, базируясь на максимальном совмещении, ритмичности и поточности выполне­ния отдельных операций (комплекса операций).

Основными параметрами времени являются сроки выполнения процесса, сменность, длительность выполнения отдельных операций. Принятые решения фиксируются моделью — календарным графи­ком выполнения процесса (производства работ). Календар­ный график состоит из двух частей: расчетной и графической. В расчетной части приведены данные по принятой единице измере­ния, подсчитанным объемам работ, рассчитанным затратам труда для рабочих и машинистов (по данным предварительно разрабаты­ваемой калькуляции затрат труда и машинного времени), принятому составу звена, рассчитанной продолжительности выполнения от­дельных процессов (операций). В графической части линейно отра­жаются принятые решения по выполнению отдельных процессов в масштабе времени (рабочие смены, часы), а также взаимоувязка и совмещение их выполнения. Временная разность между началом выполнения первого процесса (операции) и окончанием последнего определяет общую продолжительность выполнения процесса (ком­плекса процессов). Календарный график дает наглядное представ­ление о взаимоувязке во времени необходимых операций (процессов) и общей продолжительности строительного процесса на принятый объем работ для получения конечной продукции.

Источник

Пространственные и временные параметры строительных процессов

пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов

пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов

пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов

Строительные процессы представляют собой совокупность це­ленаправленных действий, осуществляемых в пространстве и вре­мени.

Ритмичное и непрерывное осуществление строительного про­цесса обеспечивается соответствующим выбором пространственных параметров, связанным с разделением объемного пространства возводимого объекта на участки и захватки и выделением на них фронта работ и рабочих мест.

Делянка — кратная часть захватки, отводимая звену каменщиков для бесперебойной работы в течение нескольких смен.

Захватка— типовая, повторяющаяся в плане часть здания с приблизительно равными на данном и последующих за ним участках (полсекции, секция, две секции) объемами кладки, предоставленная бригаде каменщиков для поточного выполнения работы на целое число смен.

Фронт работ— определенный участок строительного объекта, выделяемый бригаде или звену. Фронтом работ для бригады обычно является захватка, а для звена—делянка. Размеры захваток и делянок должны быть такими, чтобы рабочие могли выполнять и перевыполнять сменное или полусменное задание без перехода на другие участки (во избежание непроизводительных затрат времени на переходы).

Иногда объект строительства расчленяют на технологические ярусы.Необходимость такого расчленения по вертикали возникает, когда по конструктивным особенностям объекта фронт работ от­крывается в процессе их выполнения.

Рабочим местомназывают участок фронта работ, в пределах которого перемещаются участвующие в строительном процессе рабочие. Рабочее место следует подготавливать так, чтобы все необходимые для выполнения процесса материальные элементы и технические средства были расположены с учетом сокращения непроизводительных движений рабочих и не мешали выполнению работ.

Основными параметрами времени являются сроки выполнения процесса, сменность, длительность выполнения отдельных операций. Принятые решения фиксируются моделью — календарным графи­ком выполнения процесса (производства работ)

Строительные работы

Совокупность строительных процессов, результатом выполне­ния которых является конечная (в виде частей или конструктивных элементов зданий и сооружений) продукция, представляет собой строительные работы. Отдельные виды строительных работ полу­чили свое наименование или по виду перерабатываемых материалов, или по конструктивным элементам, которые являются продукцией данного вида работ. По первому признаку различают земляные, каменные, бетонные и другие работы; по второму — кровельные, изоляционные и др.

пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессовРис. Группирование строительных работ по циклам: 1 —подземный цикл; 2— надземный цикл; 3— отделочный цикл

Источник

Параметры строительных процессов

Параметры строительных процессов подразделяют на два основных вида: пространственные и временные.

пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов

К пространственным параметрам относятся: делянки захватки, участки.

Захватка – участки с одинаковыми объемами работ, на которых смежные строительные процессы выполняют параллельно. В зависимости от размеров и формы здания или сооружения количество захваток может быть различным (два и более). Например, если здание шестисекционное, кирпичное многоэтажное, то здание в плане может быть разбито на две (три секции) или три (две секции) захватки; если здание одноэтажное промышленное, трехпролетное, то за захватку можно принять один пролет в пределах одного температурного блока по длине здания.

Захватка может быть поделена на отдельные участки-делянки.

Делянка – это участок, отводимый звену для выполнения работы за смену.

Фронт работ – участок здания, сооружения, отводимый звену или бригаде.

Рабочее место – пространство, на котором размещается рабочий, инструменты и соответствующий строительный материал. Рабочее место должно обеспечивать безопасные и производительные условия для рабочего с целью своевременного и качественного выполнения производственного задания.

Параметры времени строительного процесса

Параметры времени строительного процесса – выражают как протекание его во времени, так и общую продолжительность.

Основные параметры времени – продолжительность выполнения отдельных операций, сменность, сроки выполнения процесса. На основе принятых технологических решений строится календарный график, состоящий из расчетной и графической частей.

После выполнения необходимых технологических расчетов (подсчета объемов работ, определения трудоемкости и машиноемкости, сменности, численности бригады и продолжительности выполнения каждого процесса) строится графическая часть с учетом технологической последовательности строительных процессов, их взаимоувязки и совмещения.

Источник

Пространственные и временные параметры строительных процессов

пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов

пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов

пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов

Технические средства строительных процессов

При создании строительной продукции строители используют технические средства, которые принято подразделять на основные, вспомогательные и транспортные.

Основные технические средства участвуют в непосредственном возведении строительных конструкций (сооружений), обработке их поверхностей, устройстве отделочных и защитных покрытий и др. К ним относят строительные машины, механизмы, подручные технические средства и различные приспособления (рис. 1.2).

Строительные машины— это передвижные или стационарные технические средства с рабочим органом, приводимым в действие двигателем. Рабочий орган непосредственно воздействует на материальные элементы строительных процессов, придавая им новые качества.

пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов

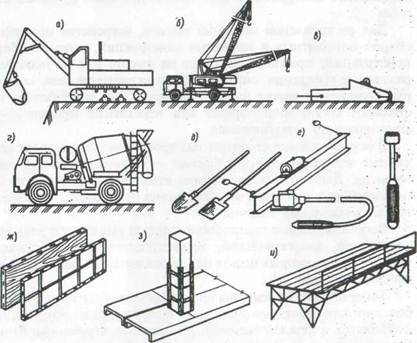

Рис. 1.2. Примеры основных технических средств строительных процессов:а—экскаватор; б—автокран; в—бадья для бетонной смеси; г—автобетоносмеситель; д — лопаты; е—вибраторы; ж—опалубочные щиты; з—кондуктор для монтажа колонн; и — подмости для кирпичной кладки

Механизмыв отличие от строительных машин не имеют специального двигателя. Рабочий орган приводится в действие через соответствующий преобразователь движения самими строительными рабочими (ручные тали, лебедки, катки и др.).

Подручным техническим средствомявляется инструмент, являющийся, как правило, личным орудием труда строительных рабочих. Ручной инструмент (лопата, молоток, коловорот и др.) обеспечивает усиление мускульной возможности рабочего и преобразует, как правило, один вид механического движения в другой. Механизированный инструмент имеет электрический или бензиновый двигатель (используют также энергию сжатого воздуха), вследствие чего снижаются мускульные усилия рабочего с одновременным повышением производительности труда. Механизированный инструмент с двигателями называют ручными машинами.

Для раскрепления земляных выемок, устройства монолитных, сборно-монолитных и каменных конструкций, монтажа сборных конструкций, производства работ на высоте и т. д. необходимы различные крепления, опалубка, поддерживающие леса, кондукторы, подмости и другие приспособления. Они, как правило, представляют собой инвентарные или перекатные приспособления многократного использования.

В осуществлении строительных процессов участвуют также различные подсобные приспособления — зажимы, державки, шаблоны и др. Данные приспособления являются средствами личного пользования и в отличие от инструмента не являются преобразователями мускульной энергии.

Вспомогательные технические средства выполняют роль технологической, энергетической, эксплуатационной и персональной оснастки, без которых нельзя или нерационально выполнять строительные работы.

Технологическая оснасткапредназначена обеспечить удобство и безопасность работы, сохранность строительных материалов, полуфабрикатов и деталей (контейнеры, кассеты, струбцины, бункера, баллоны для газов и жидких веществ и др.).

Энергетическая оснасткапредназначена обеспечить работу стро­ительных машин и механизированного инструмента, технологические нужды, освещение и другие производственные нужды. К ней относят компрессоры, трансформаторы, осветительные и электросиловые проводки и др.

пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов

Эксплуатационная оснасткапредназначена обеспечить условия для нормальной эксплуатации строительных машин, механизмов, инструмента и других основных технических средств. К ней относят

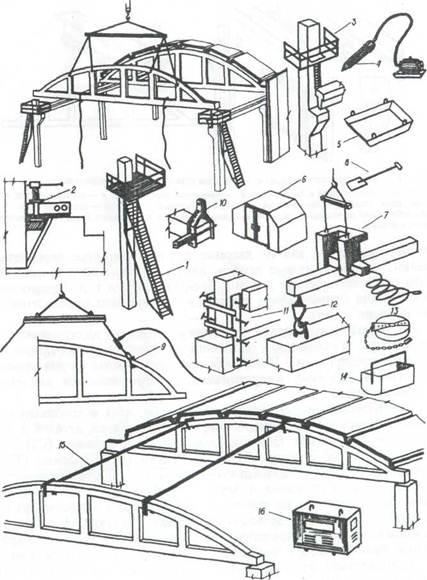

Рис. 1.5 (см. продолжение на стр. 24 —25)

подкрановые пути, ограничители движения, сигнальные приспособления, точильные станки, заправочные аппараты и др.

Персональная оснастка предназначена обеспечить возможность строительным рабочим трудиться уверенно и безопасно, особенно на высоте (люльки, стремянки, лестницы, ограждения и др.).

Транспортныетехнические средства (автомобили, вагоны, краны, транспортеры, бетононасосы и др.) обеспечивают доставку материальных элементов и технических средств к возводимым зданиям и сооружениям.

Важнейшей задачей технологии строительного производства является определение оптимальных составов и эффективных параметров строительных машин, механизмов и других технических средств. При этом главенствующая роль должна быть отведена эффективным строительным машинам, определяющим в конечном итоге повышение производительности труда при одновременном

пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов

обеспечении требуемых качественных показателей строительной продукции.

При современной организации труда рабочих в целях повышения эффективности их труда бригада (звено) оснащается нормокомплектом технических средств.

Персональная оснасткапредназначена обеспечить возможность строительным рабочим трудиться уверенно и безопасно, особенно на высоте (люльки, стремянки, лестницы, ограждения и др.).

пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессов

Транспортныетехнические средства (автомобили, вагоны, кра­ны, транспортеры, бетононасосы и др.) обеспечивают доставку материальных элементов и технических средств к возводимым зданиям и сооружениям.

Важнейшей задачей технологии строительного производства является определение оптимальных составов и эффективных пара­метров строительных машин, механизмов и других технических средств. При этом главенствующая роль должна быть отведена эффективным строительным машинам, определяющим в конечном итоге повышение производительности труда при одновременном

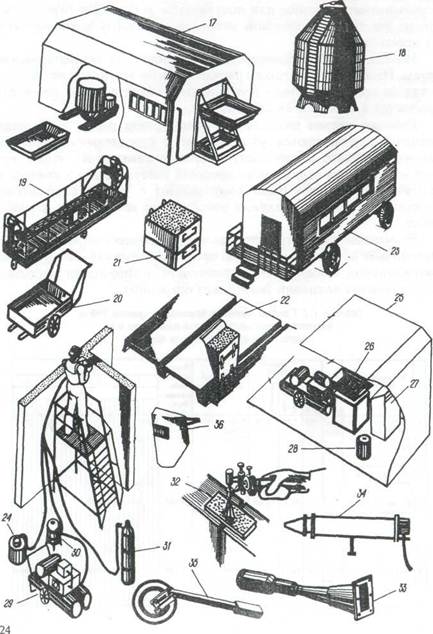

Рис. 1.3. Нормокомплект для монтажа сборных железобетонных конструкций одно­этажных производственных зданий:

/ —лестница приставная металлическая —2 шт.; 2 — инвентарный винтовой клин —24 шт.; 3 — площадка навесная для монтажа ферм и балок—2 шт.; 4— вибратор глубинный электрический ИВ-95 —1 шт.; 5 — яшик для раствора вместимостью 0,27 м ; 6 — контейнер для винтовых клиньев — 1 шт.; 7 — полуавтоматическое приспособление для монтажа двухвет-вевых колонн — 2 шт.; 8 —заправщик жгутовых материалов — 2 шт; 9 — приспособление для монтажа железобетонных ферм с дистанционной расстроповкой —- 2 шт., 10 — приспособление для монтажа железобетонных балок покрытия—2 шт.; //—кондуктор для крепления опор балок покрытия —4 шт.; 12— приспособление для дистанционной отцепки крюков — 2 шт.; 13 —предохранительное верхолазное устройство — 2 шт.; 14 —яшик инструментальный; 15 — приспособления для временного крепления верхнего пояса ферм — 2 шт.; 16 —трансформатор сварочный ТД-500 (в комплекте со сварочными проводами) — 1 шт.; 17 — агрегат со смесителем для приготовления раствора и бетона из сухих смесей — 1 шт.;18— контейнер для сухих смесей

I шт.; 20—тележка для контейнер для песка и

Нормокомплект — это совокупность технических средств оснащения рабочего места бригады (звена), определенного численного и профессионально-квалификационного состава для выполнения работы по утвержденной технологии с нормативной производительностью труда. В состав нормокомплектов включаются средства малой механизации, механизированный и ручной инструмент, сред­ства технологической и организационной оснастки, энергетическое оборудование, приспособления, средства измерений и контроля, средства индивидуальной защиты рабочих. Например, в нормокомплект для монтажа сборных железобетонных конструкций одноэтажных производственных зданий при численности бригады 10 человек входят инструменты и приспособления, показанные на рис. 1.5.

Строительные процессы представляют собой совокупность целенаправленных действий, осуществляемых в пространстве и времени.

Ритмичное и непрерывное осуществление строительного процесса обеспечивается соответствующим выбором пространственных параметров, связанным с разделением объемного пространства возводимого объекта на участки и захватки и выделением на них фронта работ и рабочих мест.

Участкаминазывают часть здания и сооружения, в пределах которой существуют одинаковые производственные условия, позволяющие использовать одинаковые методы и технические средства. В качестве участков обычно принимают температурные блоки одноэтажных промышленных зданий, этаж или часть этажа многоэтажных зданий, секции жилых зданий в пределах одного этажа и т. д.

Захваткаминазывают часть здания и сооружения (может быть, также участок или часть участка), характеризуемую примерно рав­ной трудоемкостью, перечнем и количеством (объемом) строитель­ных процессов, продолжительностью их выполнения. В качестве захваток могут быть приняты несколько фундаментов под колонны каркаса здания, стеновое ограждение из панелей в пределах несколь- ких шагов колонн, секция или полусекция жилого здания при выполнении кирпичной кладки и т. д.

Фронт работ— определенный участок строительного объекта, вьщеляемый бригаде или звену. Фронтом работ для бригады обычно является захватка, а для звена —делянка. Размеры захваток и делянок должны быть такими, чтобы рабочие могли выполнять и перевыполнять сменное или полусменное задание без перехода на другие участки (во избежание непроизводительных затрат времени на переходы).

Иногда объект строительства расчленяют на технологические ярусы.Необходимость такого расчленения по вертикали возникает, когда по конструктивным особенностям объекта фронт работ от­крывается в процессе их выполнения.

Рабочим местомназывают участок фронта работ, в пределах которого перемещаются участвующие в строительном процессе рабочие. Рабочее место следует подготавливать так, чтобы все необходимые для выполнения процесса материальные элементы и технические средства были расположены с учетом сокращения непроизводительных движений рабочих и не мешали выполнению работ.

пространственные и временные параметры строительных процессов. Смотреть фото пространственные и временные параметры строительных процессов. Смотреть картинку пространственные и временные параметры строительных процессов. Картинка про пространственные и временные параметры строительных процессов. Фото пространственные и временные параметры строительных процессовВременные параметры строительного процесса определяют его выполнение во времени и общую продолжительность, базируясь на максимальном совмещении, ритмичности и поточности выполне­ния отдельных операций (комплекса операций).

Основными параметрами времени являются сроки выполнения процесса, сменность, длительность выполнения отдельных операций. Принятые решения фиксируются моделью — календарным графи­ком выполнения процесса (производства работ). Календар­ный график состоит из двух частей: расчетной и графической. В расчетной части приведены данные по принятой единице измере­ния, подсчитанным объемам работ, рассчитанным затратам труда для рабочих и машинистов (по данным предварительно разрабаты­ваемой калькуляции затрат труда и машинного времени), принятому составу звена, рассчитанной продолжительности выполнения от­дельных процессов (операций). В графической части линейно отра­жаются принятые решения по выполнению отдельных процессов в масштабе времени (рабочие смены, часы), а также взаимоувязка и совмещение их выполнения. Временная разность между началом выполнения первого процесса (операции) и окончанием последнего определяет общую продолжительность выполнения процесса (ком­плекса процессов). Календарный график дает наглядное представ­ление о взаимоувязке во времени необходимых операций (процессов) и общей продолжительности строительного процесса на принятый объем работ для получения конечной продукции.
